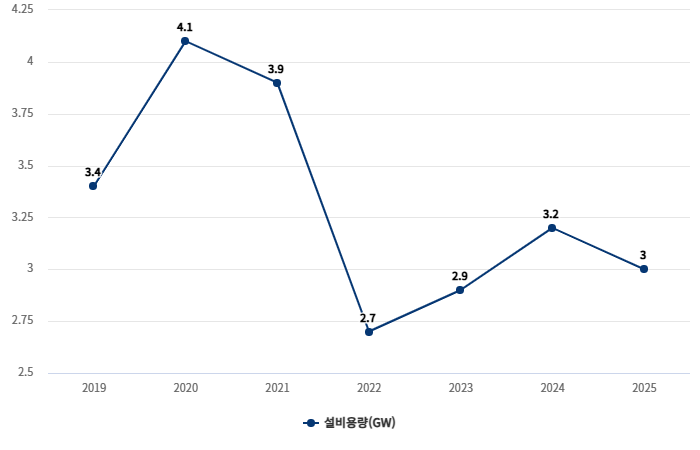

지난해 태양광 발전의 신규 보급량이 3기가와트 수준에 그쳤다.
정부가 제시한 2030년 재생에너지 보급 목표 달성을 위해서는 설치 속도를 지금보다 4배 이상 끌어올려야 하는 것으로 분석됐다.
5일 전력통계정보시스템에 따르면 지난해 말 기준 국내 태양광 누적 보급량은 30.4GW로 집계 됐다.
전년(27.4GW) 대비 3.0GW 증가한 수치다.
지난 2024년 신규 보급량 3.2GW와 비교해 소폭 줄어든 수준이다.
최근 몇년간 태양광 보급이 정체 국면에 접어들었다는 평가가 나오는 배경이다.

이를 위해서는 앞으로 5년간 약 60GW의 태양광 설비를 추가로 보급해야 하며 연간 기준으로는 12GW씩
설치돼야 한다. 지난해 보급 속도의 4배에 해당하는 규모다.
녹색전환연구소가 지난해 12월 29일 발간한 ‘2026 기후,에너지 10대 전망과 제언’보고서에서는 정부가 제시한 2030년 재생에너지 100GW목표를 달성하기 위해서는 올해부터 태양광을 중심으로 매년 최소 10GW 규모의 설비가 추가 설치돼야 한다고 분석했다.이또한 최근 몇년간의 보급 추세와는 전혀 다른 궤적이다.
보고서는 태양광 보급 확대의 전제 조건으로 전력 시스템 유연성 확보를 강조했다. 태양광,풍력 등 변동성 전원의 비중이 빠르게 늘어나는 만큼 이를 흡수할 수 있는 에너지저장장치(ESS) 확대가 병합되지 않으면 계통 불안정 문제가 심화될 수 있다는 지적이다. 분산형 전원 확대와 ESS를 결합한 통합 전략이 필수적이라는 것이다.
보고서는 햇빛소득마을 2500개조성, 주차장 태양광 의무화 등 분산형 재생에너지 모델 확산을 통해 주민 수용성을 높이는 동시에 이를 뒷받침할 ESS 연계 정책이 함꼐 추진돼야 한다고 강조 했다.
태양광 보급목표 달성의 성패는 설치 속도뿐 아니라 전력 시스템 전반의 전환 역량에 달려 있다는 진단이다.
아울러 태양광 설치를 제약해온 지방자치단체의 이격거리 조럐 문제도 시급한 과제로 지목 됐다.
정부는 올해 태양광 설치 가능 구역을 제한하는 지자체 조례를 개선,완화하는 관련 법안을 통과시키려는 것을 목표로 하고 있다.
해당 법안이 통과되지 않을 경우 대규모 보급 확대 자체가 구조적으로 어려울 것으로 전망된다.
